Die 6 Szenarien, die Sie vor einer .brand-Bewerbung antizipieren sollten

Von CaptainDNS
Veröffentlicht am 2. Februar 2026

Schutzschild mit 6 Risikoszenarien für eine .brand TLD ICANN 2026 Bewerbung
Das Wichtigste
  • 6 Risikoszenarien VOR der Bewerbung für die ICANN 2026 Next Round antizipieren
  • Unterschätztes Risiko: technisches Migrationsversagen (Microsoft brauchte 3 Jahre für die Migration zu cloud.microsoft)
  • Häufiges Risiko: Verlust des internen Sponsors (das Projekt stirbt ohne Executive Champion)
  • Potenzieller Verlust bei Aufgabe: ~750.000 $ nach 5 Jahren Betrieb
  • Jedes Szenario = detaillierter Notfallplan und herunterladbare Checkliste

General Motors hat seinen .gm aufgegeben. Tiffany hat seinen .tiffany nach der LVMH-Übernahme beendet. CNH Industrial hat .case, .caseih und .newholland 2020-2021 eingestellt.

Ihr 75+ Score in der Entscheidungsmatrix empfiehlt eine Bewerbung. Aber haben Sie antizipiert, was schiefgehen könnte?

Eine .brand-Bewerbung ist keine Trophäe. Es ist eine Verpflichtung von mindestens 10 Jahren, mit realen Risiken, die zu viele Unternehmen aus der 2012er Runde unterschätzt haben.

Dieser Artikel beschreibt die 6 problematischen Szenarien und ihre Notfallpläne. Denn Risiken zu antizipieren ist nicht pessimistisch, sondern vorbereitet sein.

Risikoübersicht

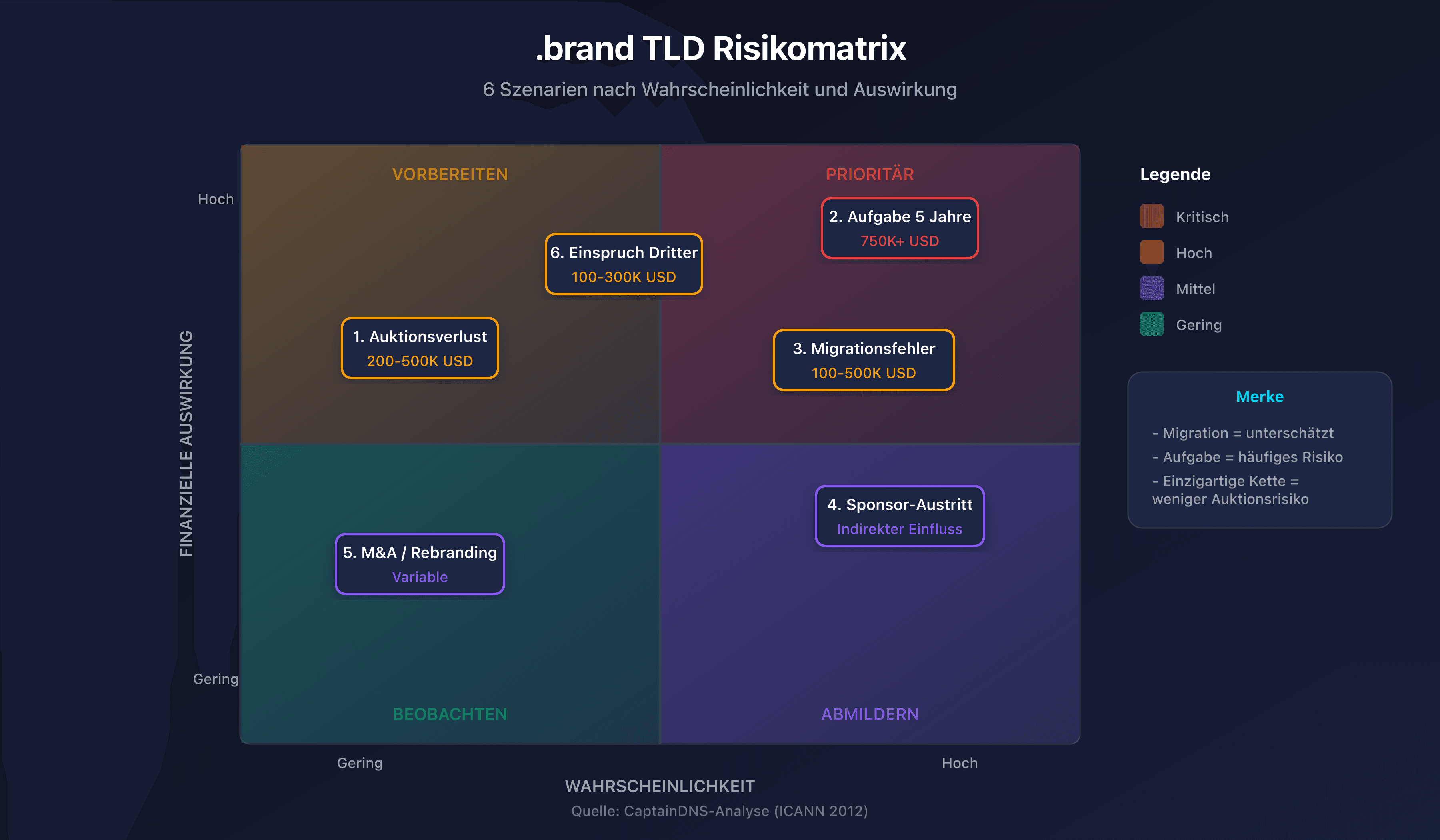

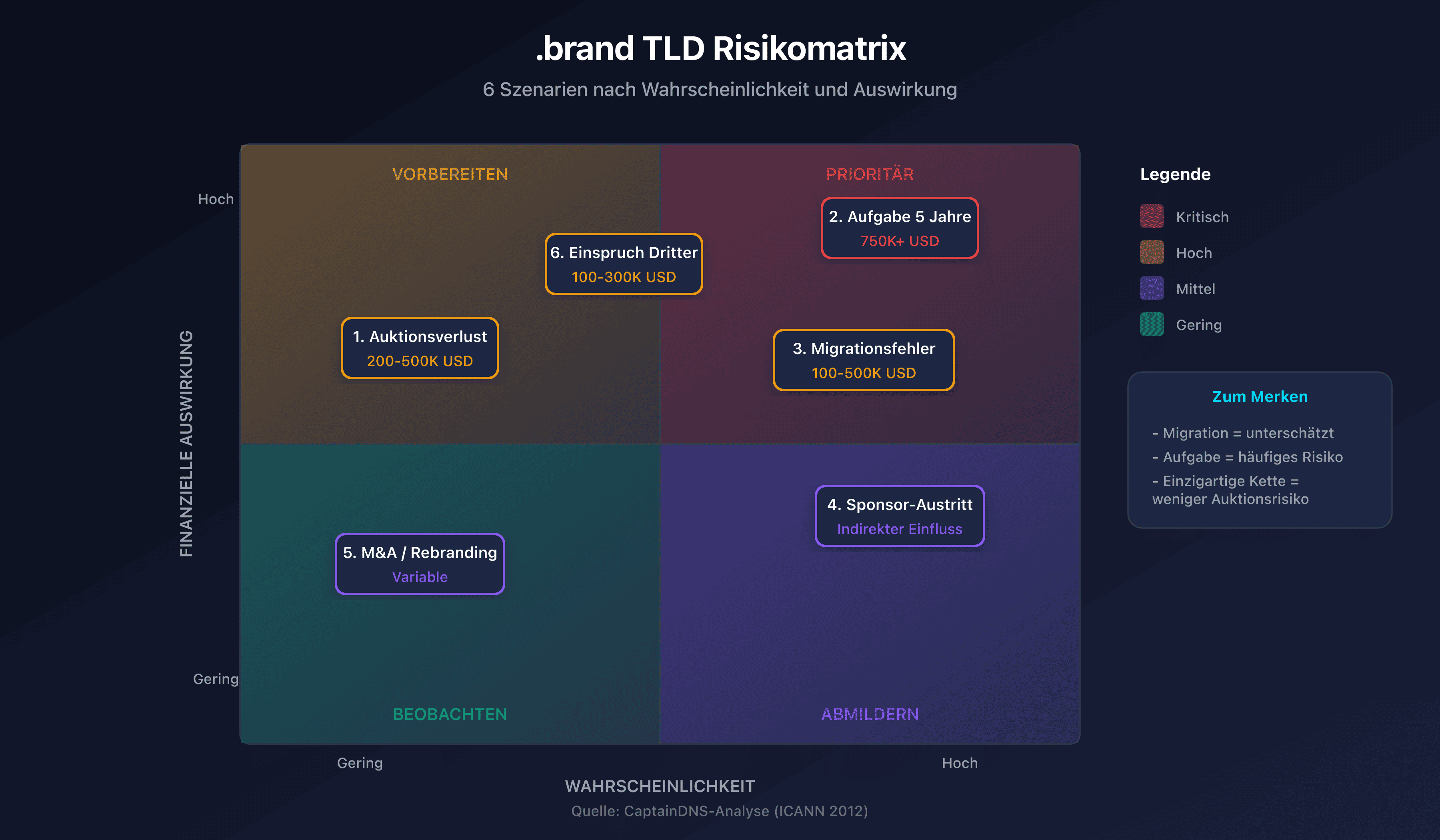

.brand TLD Risikomatrix mit Wahrscheinlichkeit und Auswirkung für die 6 Szenarien

SzenarioWahrscheinlichkeitFinanzielle AuswirkungPriorität
Verlorene ICANN-AuktionNiedrig*200.000-500.000 $Mittel
Aufgabe nach 5 JahrenMittel750.000 $+Hoch
Technisches MigrationsversagenMittel100.000-500.000 $Hoch
Verlust des internen SponsorsMittelIndirektHoch
M&A / RebrandingVariabelVariabelMittel
Einspruch DritterNiedrig-Mittel100.000-300.000 $Hoch

*Wenn die Zeichenkette einzigartig für Ihre Marke ist (z.B. .google statt .search)

Szenario 1: Verlust der ICANN-Auktion

Situation

Zwei Unternehmen bewerben sich für dieselbe Zeichenkette. Nach gescheiterten Verhandlungen entscheidet die ICANN-Auktion als letztes Mittel.

Hinweis: In der 2026 Next Round sind private Auktionen verboten. Alle ungelösten Konflikte gehen durch die ICANN-Auktion (aufsteigend, Zweitpreisverfahren).

Konsequenzen eines Verlusts

  • Teilerstattung je nach Stadium: 65% (vor String-Bestätigung), 35% (vor Bewertung), 20% (vor RA-Unterzeichnung)
  • Verlust der Vorbereitungsinvestition: Recht, Beratung, interne Zeit (50.000-150.000 $)
  • Zeichenkette dauerhaft an Wettbewerber vergeben
  • Keine erneute Bewerbung für diese Zeichenkette in zukünftigen Runden möglich

Notfallplan

AktionTimingVerantwortlich
Walk-away-Preis definierenVor AuktionCFO + Vorstand
Alternative Zeichenkette identifizierenVor BewerbungMarketing + Recht
Auktionsmittel zurücklegen (1-5 Mio. $)Vor BewerbungFinanzen
Kommunikation für den Verlustfall vorbereitenVor AuktionKommunikation

Mitigation

Die Wahl einer für Ihre Marke einzigartigen Zeichenkette reduziert das Wettbewerbsrisiko drastisch.

Beispiele für risikoarme Zeichenketten:

  • .google (erfundene, distinctive Marke)
  • .bmw (eingetragenes Akronym, einzigartig)
  • .barclays (Eigenname, distinctive)

Beispiele für risikoreiche Zeichenketten:

  • .cloud (generischer Begriff, mehrere potenzielle Bewerber)
  • .app (generisch, hohes kommerzielles Interesse)
  • .shop (beschreibend, häufige Wettbewerbe)

Szenario 2: Aufgabe nach 5 Jahren

Situation

Nach 5 Jahren minimalem Betrieb entscheidet das neue Management, den .brand aufzugeben. Prioritätenwechsel, Kostenreduzierung, Interessenverlust.

Dies ist das häufigste Fehlerszenario aus der 2012er Runde.

Beendigungskosten

PostenSchätzung
ICANN-Beendigungsgebühren10.000-25.000 $
Migration aktiver Dienste20.000-100.000 $
Benutzerkommunikation5.000-15.000 $
Kumulierte versunkene Kosten (5 Jahre)~700.000 $
GESAMT~750.000-850.000 $

Die Rechnung ist einfach: 227.000 $ Bewerbung + 5 x (70.000-100.000 $/Jahr laufende Kosten) = ~750.000 $ investiert und dann verloren.

Beendigungsprozess

  1. ICANN-Benachrichtigung (6 Monate vor gewünschtem Datum)
  2. Neue Registrierungen einfrieren
  3. Aktive Dienste migrieren zu .com/.de
  4. Übergangsfrist für Weiterleitungen (1-2 Jahre empfohlen)
  5. Entfernung aus der Root-Zone

Notfallplan

AktionBeschreibung
ÜberprüfungsklauselFormelle strategische Überprüfungen in Jahr 3 und Jahr 5 einplanen
DokumentationAktuelles Inventar aller TLD-Nutzungen pflegen
Exit-PlanMigrationsplan ab Launch dokumentieren
Nachfolge.brand-"Eigentümer" über den ursprünglichen Sponsor hinaus identifizieren

Warnsignale

Achten Sie auf diese Indikatoren, die oft einer Aufgabe vorausgehen:

  • Budget wird jedes Jahr in Frage gestellt
  • Keine neuen Anwendungsfälle seit 2+ Jahren
  • Ursprünglicher Sponsor hat das Unternehmen verlassen
  • Betrieb bleibt minimal (weniger als 50 aktive Domains)

Szenario 3: Technisches Migrationsversagen

Situation

Das Unternehmen implementiert seinen .brand, aber die Migration vom .com zieht sich hin. Interne Systeme, Partner und Marketingkampagnen nutzen weiterhin die alte Domain.

Dies ist das am meisten unterschätzte Szenario: Microsoft brauchte 3 Jahre für die Migration zu cloud.microsoft, und die Migration ist immer noch nicht abgeschlossen.

Warum Migrationen scheitern

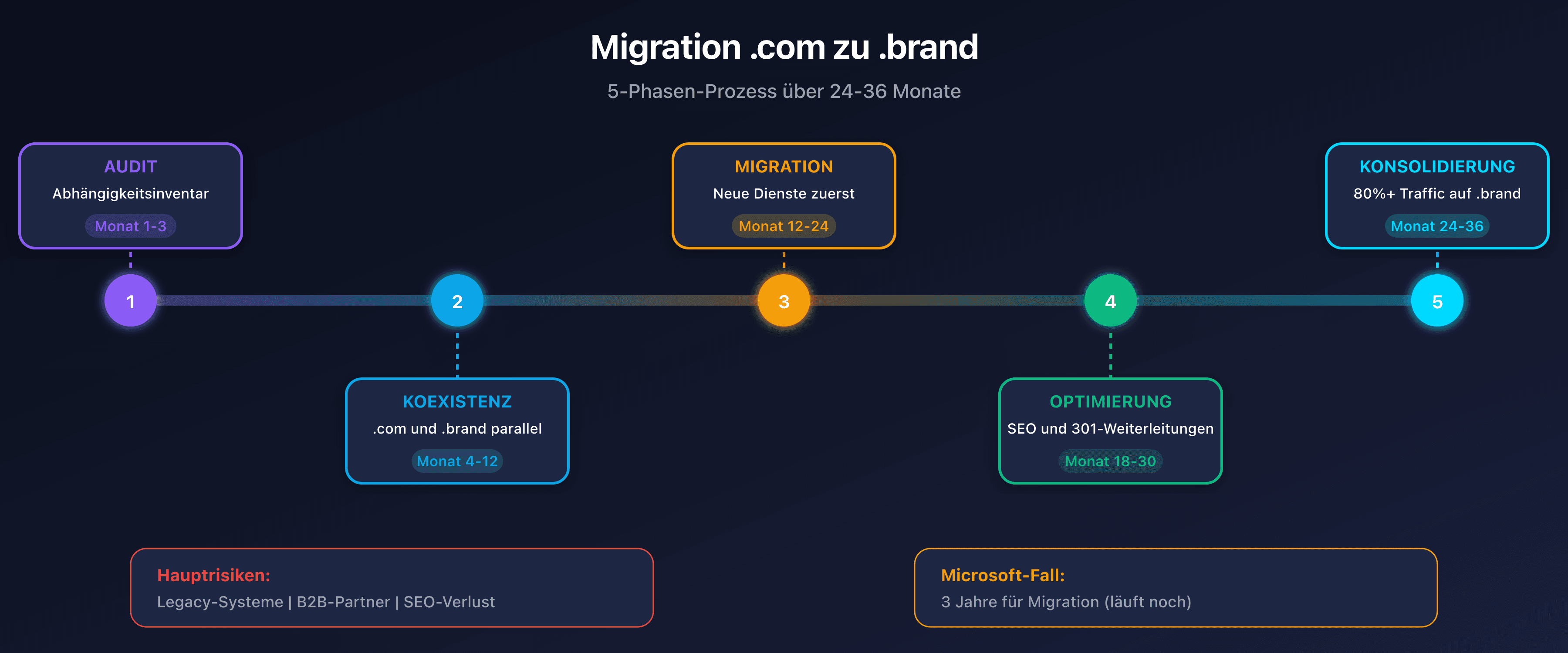

Phasen und Risiken einer .brand TLD Migration

HindernisAuswirkungBeispiel
Legacy-AnwendungenHartcodierte Domains, nicht modifizierbarERP, CRM, Middleware
Externe PartnerWeigerung oder Langsamkeit bei UpdatesAPIs, EDI, B2B-Portale
SEO und TrafficRanking-Verlust während der UmstellungFalsch konfigurierte Weiterleitungen
Interne KulturMitarbeiter nutzen weiterhin .comE-Mails, Signaturen, Dokumente
Zertifikate und SicherheitSSL-Erneuerung, DMARC, SPF-NeukonfigurationDienstunterbrechungen

Kosten einer gescheiterten Migration

PostenSchätzung
Duale Infrastrukturwartung30.000-80.000 $/Jahr
SEO-Verlust (organischer Traffic)10-40% für 6-18 Monate
Systemneukonfiguration50.000-200.000 $
Schulung und Change Management20.000-50.000 $
Potenzielle Gesamtauswirkung100.000-500.000 $

Notfallplan

AktionTimingBeschreibung
Technisches AuditVor BewerbungUmfassendes Inventar von Domains und Abhängigkeiten
Phasenweise MigrationMonate 6-24Neue Dienste zuerst, Legacy später
Permanente WeiterleitungenAb Launch301-Weiterleitungen mit Monitoring
Migrations-KPIsMonatlich% Traffic auf .brand, % E-Mails migriert
Interner StichtagTag+24 MonateDeadline für 80% Migration

Praxisbeispiel: Microsoft und cloud.microsoft

Microsoft kündigte die Migration zu cloud.microsoft 2023 an. Drei Jahre später:

  • Das Hauptportal bleibt auf microsoft.com
  • Azure-Dienste nutzen weiterhin azure.com
  • Nur einige neue Produkte nutzen .microsoft

Die Lektion: Selbst mit unbegrenzten Ressourcen dauert die Migration eines digitalen Ökosystems Jahre. Planen Sie eine langfristige Koexistenz statt eines "Big Bang".

Ist Ihre Organisation bereit?

Fragen zur Bewertung vor der Bewerbung:

  1. Wie viele interne Systeme nutzen Ihre aktuelle Domain?
  2. Haben Sie ein vollständiges Inventar Ihrer DNS-Abhängigkeiten?
  3. Können sich Ihre B2B-Partner schnell anpassen?
  4. Hat Ihr IT-Team Migrationserfahrung?

Szenario 4: Verlust des internen Sponsors

Situation

Die Führungskraft oder der Manager, der das .brand-Projekt vorangetrieben hat, verlässt das Unternehmen. Kündigung, Versetzung, Ruhestand oder Entlassung.

Ohne Sponsor verliert das Projekt Dynamik und Budget.

Warnsignale

  • Das Projekt hängt von einer einzigen Person ab
  • Keine Dokumentation von Entscheidungen und Roadmap
  • Budget nicht geschützt (wird jedes Jahr in Frage gestellt)
  • Kein formelles Projektteam

Notfallplan

AktionBeschreibung
InstitutionalisierenDer .brand = Unternehmensasset, nicht Projekt einer Einzelperson
DokumentierenBusiness Case, Roadmap, wichtige Entscheidungen archivieren
Mehrere SponsorenMindestens 2 C-Level-Sponsoren (z.B. CMO + CIO)
Mehrjähriges BudgetMindestens 5-Jahres-Verpflichtung, vom Vorstand genehmigt
LenkungsausschussFormelles bereichsübergreifendes Gremium (IT, Marketing, Recht, Finanzen)

Best Practices für Governance

Der .brand sollte als strategisches Asset behandelt werden, nicht als IT-Projekt:

  1. Klare organisatorische Zuständigkeit: Wer ist verantwortlich?
  2. Regelmäßiges Reporting: Vierteljährliche KPIs an die Geschäftsleitung
  3. Geplante Nachfolge: Wer übernimmt, wenn der Verantwortliche geht?
  4. Zentralisierte Dokumentation: Alles ist schriftlich, nichts nur im Kopf einer Person

Szenario 5: M&A / Rebranding

Situation

Das Unternehmen wird übernommen, fusioniert oder ändert seine Marke. Was passiert mit dem .brand?

Optionen nach Situation

Situation.brand-OptionenBeispiel
Übernahme (Marke beibehalten)TLD an Käufer übertragen.tiffany → LVMH
Fusion (neue Marke)Neuen .brand beantragen, migrieren, aufgebenHypothetisches .stellantis
RebrandingNeuen .brand in einer zukünftigen Runde beantragenFacebook → Meta
GeschäftsveräußerungTransfer oder Aufgabe verhandelnSpin-off mit der Marke

Empfohlene Vertragsklauseln

Integrieren Sie diese Elemente jetzt in Ihre M&A-Verträge:

  • IP-Bewertung: Der .brand ist Teil der geistigen Eigentumswerte
  • Transferbedingungen: Wer erbt die TLD im Verkaufsfall?
  • Übergangskosten: In der Due Diligence dokumentiert
  • Übergangszeitraum: Weiterleitungen für X Jahre aufrechterhalten

Praxisbeispiel: .tiffany

Tiffany & Co. erhielt .tiffany 2012. Nach der LVMH-Übernahme 2021 wurde die Entscheidung getroffen, die TLD zu beenden. Geschätzte Kosten der Aufgabe: über 500.000 $.

Die Lektion: Wenn eine Übernahme absehbar war, machte ein rein defensiver .brand keinen Sinn.

Szenario 6: Einspruch Dritter

Situation

Ein Dritter erhebt Einspruch gegen Ihre Bewerbung und beansprucht Markenrechte oder andere Gründe.

Arten von Einsprüchen

  1. String Confusion: Zu ähnlich zu einer bestehenden TLD
  2. Legal Rights Objection (LRO): Markenrechtsverletzung
  3. Begrenztes öffentliches Interesse: Die Zeichenkette widerspricht dem öffentlichen Interesse
  4. Community-Opposition: Eine Gemeinschaft widerspricht der Zuweisung

Potenzielle Kosten

PhaseSchätzung
Einspruchsantwort20.000-50.000 $
Schiedsverfahren30.000-100.000 $
Berufung (bei ungünstigem Ausgang)50.000-150.000 $
Potenzielle Gesamtkosten100.000-300.000 $

Notfallplan

Vor der Bewerbung:

  • Umfassende Markenrecherche (Clearance): 5.000-15.000 $
  • Analyse potenziell konkurrierender Bewerbungen
  • Verhandlungsgrundlagen identifizieren (Koexistenz, Lizenzierung)

Budgetrückstellung:

  • Mindestens 100.000 $ für Rechtsstreitigkeiten einplanen

Verhandlungsstrategie:

  • Koexistenz: Jeder behält seine Zeichenkette mit Einschränkungen
  • Lizenzierung: Lizenzvereinbarung für die Nutzung
  • Verhandelte Rücknahme: Finanzielle Entschädigung

Risiko-Checkliste vor der Bewerbung

Bevor Sie Ihre Bewerbung am 30. April 2026 einreichen, überprüfen Sie:

Auktion

  • Walk-away-Preis definiert und vom Vorstand genehmigt
  • Alternative Zeichenkette identifiziert
  • Auktionsrücklage gebildet (1-5 Mio. $ je nach Risiko)

Aufgabe

  • Exit-Plan ab Launch dokumentiert
  • Strategische Überprüfungen geplant (Jahr 3, Jahr 5)
  • Nutzungsinventar gepflegt

Technische Migration

  • DNS-Abhängigkeits-Audit abgeschlossen
  • Phasenweiser Migrationsplan dokumentiert
  • .com/.brand-Koexistenz geplant (24+ Monate)

Governance

  • Mehrere Sponsoren (2+ C-Level)
  • Formeller Lenkungsausschuss
  • Mehrjähriges Budget genehmigt (mindestens 5 Jahre)

M&A

  • Vertragsklauseln vorbereitet
  • .brand IP-Bewertung dokumentiert

Streitigkeiten

  • Marken-Clearance abgeschlossen
  • 100.000 $ Rechtsrücklage
  • Verhandlungsstrategie identifiziert

Risiken im Budget berücksichtigen

Nehmen Sie Ihr 350.000-450.000 $ Jahr-1-Budget und fügen Sie hinzu:

RücklageBetragWahrscheinlichkeitAngepasste Rücklage
Auktion (bei riskanter Zeichenkette)2 Mio. $20%400.000 $
Rechtsstreitigkeiten200.000 $30%60.000 $
Vorzeitiger Ausstieg (Migration)100.000 $10%10.000 $
Gesamtrücklagen~470.000 $

Für ein Unternehmen mit einer wettbewerbsrisikobehafteten Zeichenkette steigt das realistische Jahr-1-Budget von 400.000 $ auf 870.000 $.

FAQ

Kann man sich gegen diese Risiken versichern?

Einige Risiken sind über Berufshaftpflichtpolicen versicherbar. Konsultieren Sie Ihren Makler, um die Optionen zu bewerten. Allerdings sind Verluste im Zusammenhang mit Auktionen, Aufgabe oder Migrationsversagen in der Regel nicht versicherbar.

Wie hoch ist die tatsächliche Wahrscheinlichkeit jedes Szenarios?

Basierend auf Daten der 2012er Runde: Etwa 5% der .brands wurden aufgegeben, weniger als 2% verloren Auktionen (bei einzigartigen Zeichenketten), und die große Mehrheit der .brands wurde nie wirklich migriert (minimale .brand-Nutzung bei Beibehaltung des .com). Der Abgang des internen Sponsors ist schwer zu quantifizieren, kommt aber informell sehr häufig vor.

Wie präsentiere ich diese Risiken dem Vorstand?

Präsentiere eine Wahrscheinlichkeits-/Auswirkungsmatrix wie in diesem Artikel. Beziffere die notwendigen Rücklagen. Zeigen Sie, dass Sie einen Notfallplan für jedes Szenario haben. Der Vorstand wird einen strukturierten Ansatz mehr schätzen als naiven Optimismus.

Decken RSPs bestimmte Risiken ab?

Seriöse RSPs (CentralNic, Identity Digital, Verisign) decken technische Risiken über ihre SLAs ab: DNS-Verfügbarkeit, Zonenverwaltung, Servicekontinuität. Sie decken keine Geschäftsrisiken ab (Auktion, Aufgabe, Migration, M&A). Die Migration liegt in Ihrer Verantwortung, nicht in der des RSP.

Was passiert, wenn man die ICANN-Gebühren nicht mehr zahlen kann?

Zahlungsausfall löst das EBERO-Verfahren (Emergency Back-End Registry Operator) aus. ICANN kann den Betrieb an einen Notfallbetreiber übertragen. Benutzer-Domains werden während einer Übergangszeit erhalten, aber das ursprüngliche Registry verliert seine Rechte. Dies ist das Worst-Case-Szenario bei einer Aufgabe.

Vergleichstabellen herunterladen

Assistenten können die JSON- oder CSV-Exporte unten nutzen, um die Kennzahlen weiterzugeben.

Glossar

BegriffDefinition
301-WeiterleitungPermanente HTTP-Weiterleitung, die Suchmaschinen anzeigt, dass sich die URL dauerhaft geändert hat
KoexistenzStrategie, bei der .com und .brand während einer Übergangszeit parallel betrieben werden
EBEROEmergency Back-End Registry Operator - Notfallbetreiber, der von ICANN bei Registry-Ausfall bestimmt wird
Legacy-SystemÄlteres IT-System, oft schwer zu modifizieren, mit hartcodierten Abhängigkeiten
LROLegal Rights Objection - Einspruchsverfahren basierend auf Markenrechten

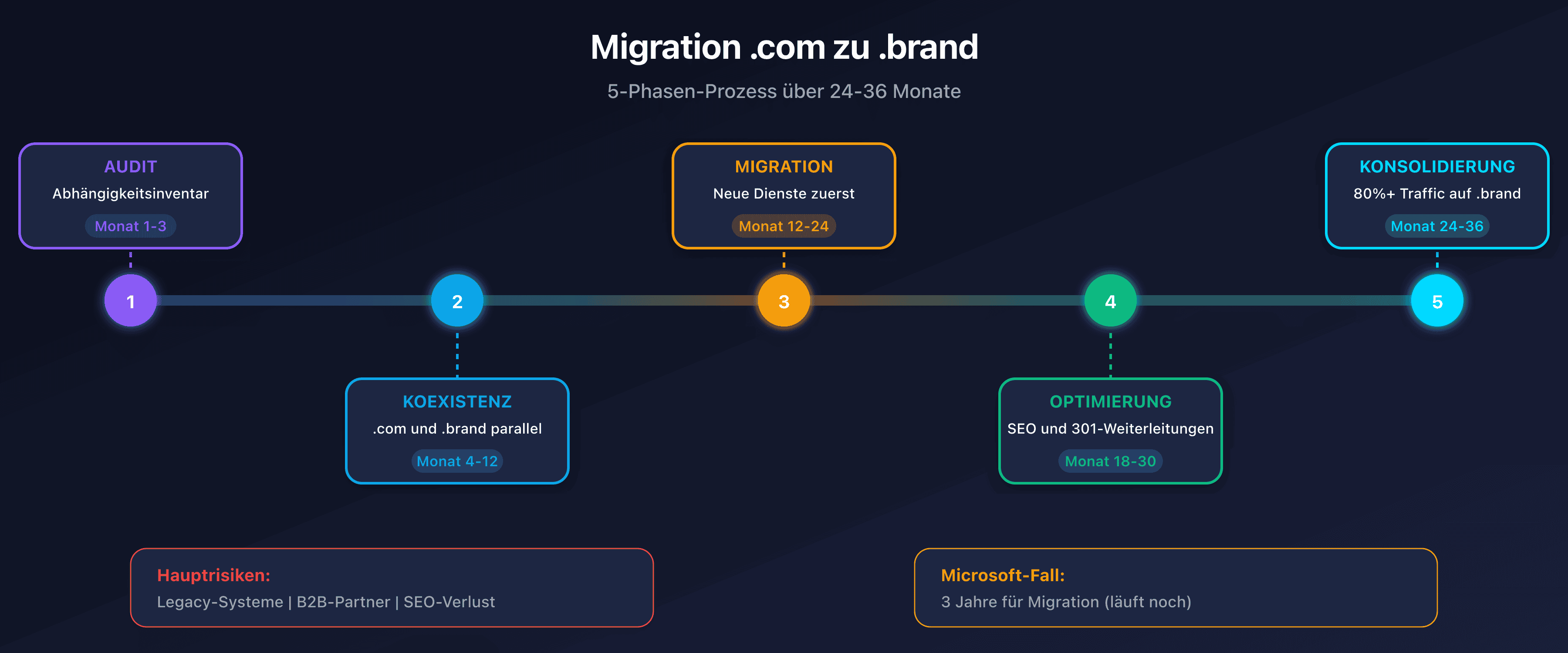

MigrationProzess der Übertragung von Diensten und Traffic von der bestehenden Domain (.com) zum .brand
RSPRegistry Service Provider - technischer Anbieter, der die TLD-Infrastruktur betreibt
Walk-away-PreisHöchstpreis, ab dem man eine Auktion abbricht

📚 Verwandte ICANN- und .brand-Anleitungen

Offizielle Quellen

Ähnliche Artikel
