Ir al contenido principal

Los 6 escenarios a anticipar antes de solicitar un .brand

Por CaptainDNS
Publicado el 2 de febrero de 2026

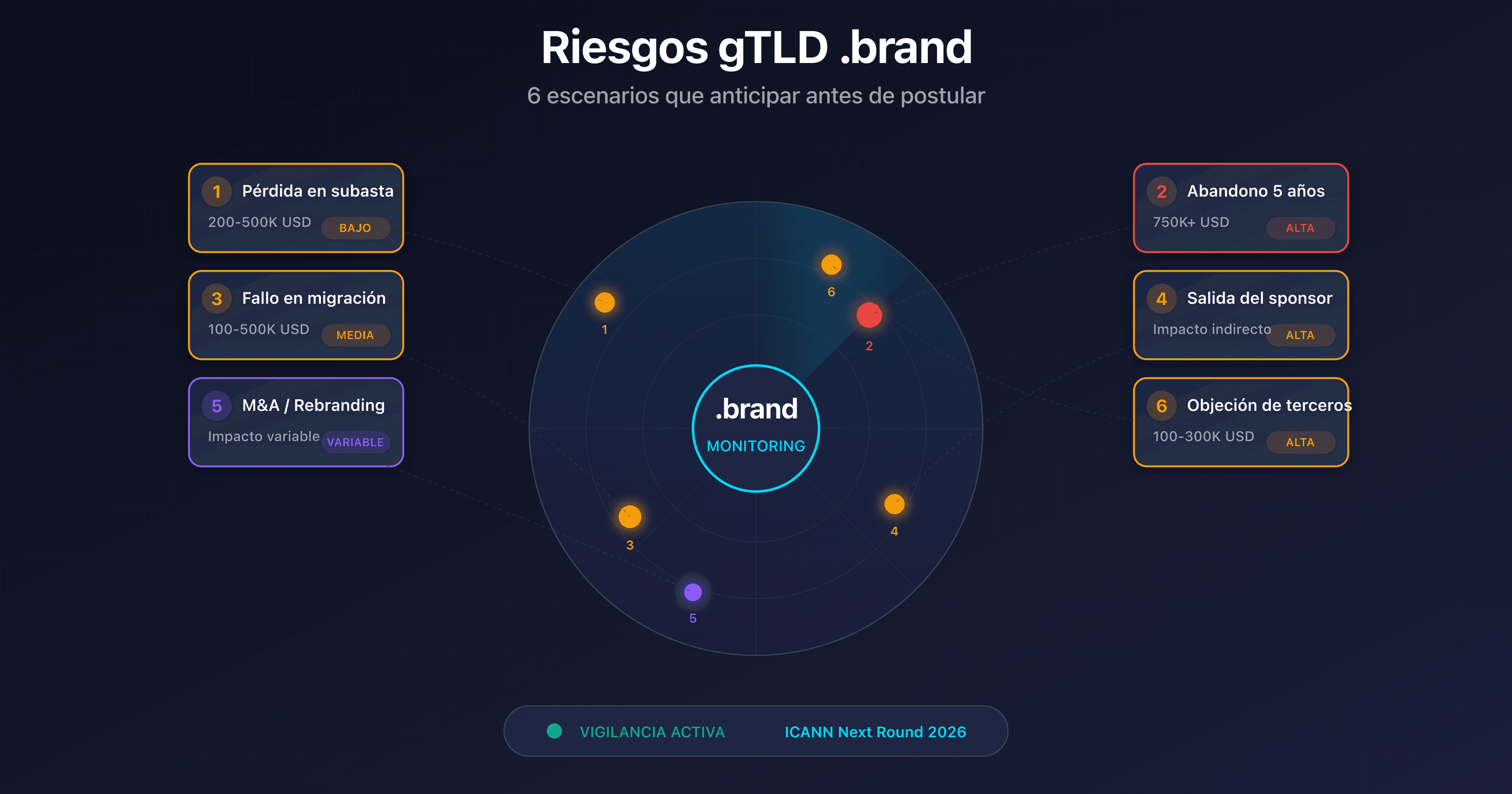

Escudo protector con 6 escenarios de riesgo para una solicitud .brand TLD ICANN 2026
Lo esencial
  • 6 escenarios de riesgo a anticipar ANTES de solicitar el Next Round ICANN 2026
  • Riesgo subestimado: fallo de migración técnica (Microsoft tardó 3 años en migrar a cloud.microsoft)
  • Riesgo frecuente: pérdida del sponsor interno (el proyecto muere sin un champion ejecutivo)
  • Pérdida potencial en caso de abandono: ~750 k$ después de 5 años de operación
  • Cada escenario = plan de contingencia detallado y checklist descargable

General Motors abandonó su .gm. Tiffany terminó su .tiffany después de la adquisición por LVMH. CNH Industrial eliminó .case, .caseih y .newholland en 2020-2021.

Tu puntuación de 75+ en la matriz de decisión recomienda solicitar. ¿Pero has anticipado lo que podría salir mal?

Una solicitud .brand no es un trofeo. Es un compromiso de al menos 10 años, con riesgos reales que demasiadas empresas de la ronda de 2012 subestimaron.

Este artículo detalla los 6 escenarios problemáticos y sus planes de contingencia. Porque anticipar los riesgos no es ser pesimista, es estar preparado.

Vista general de riesgos

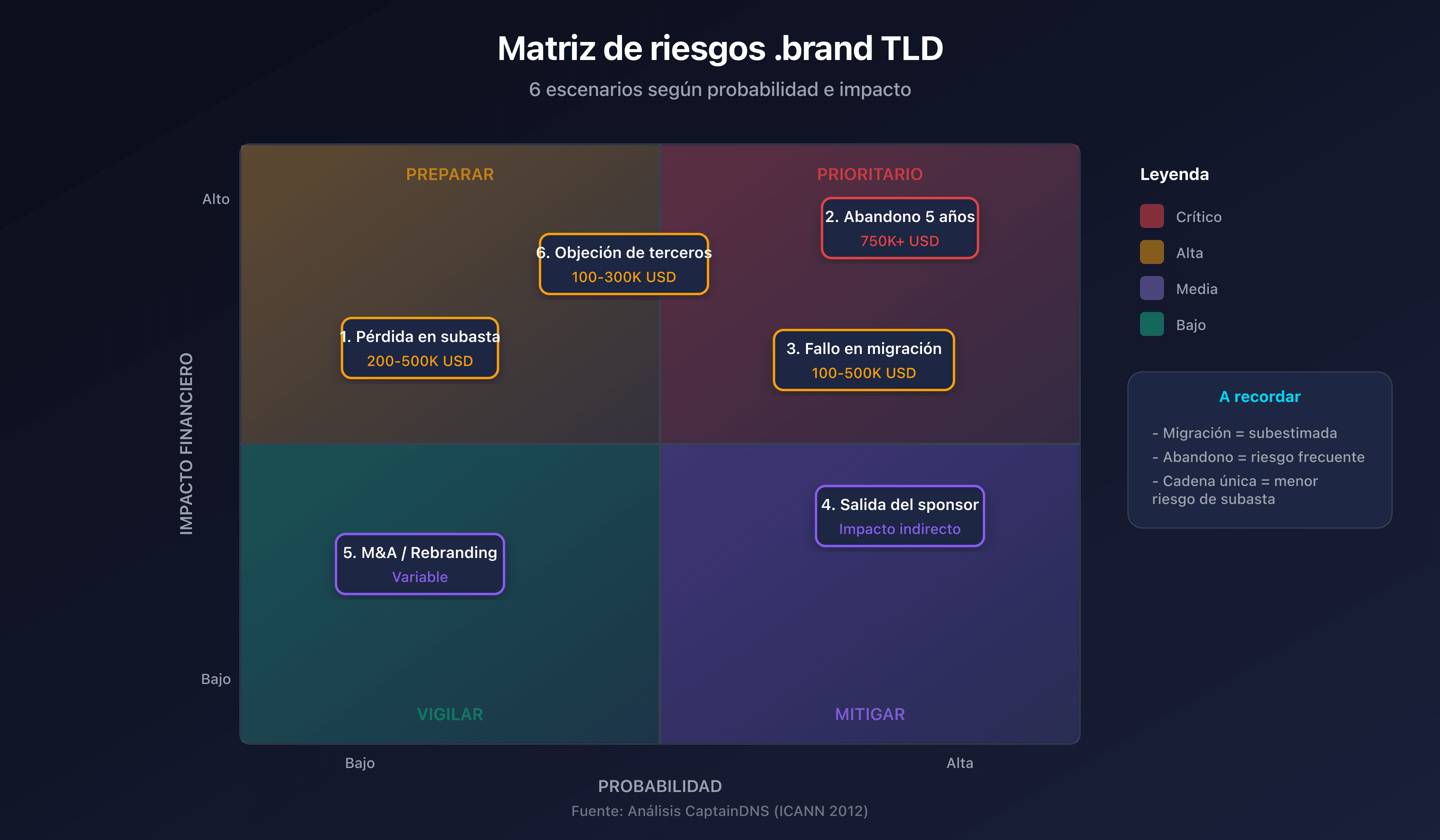

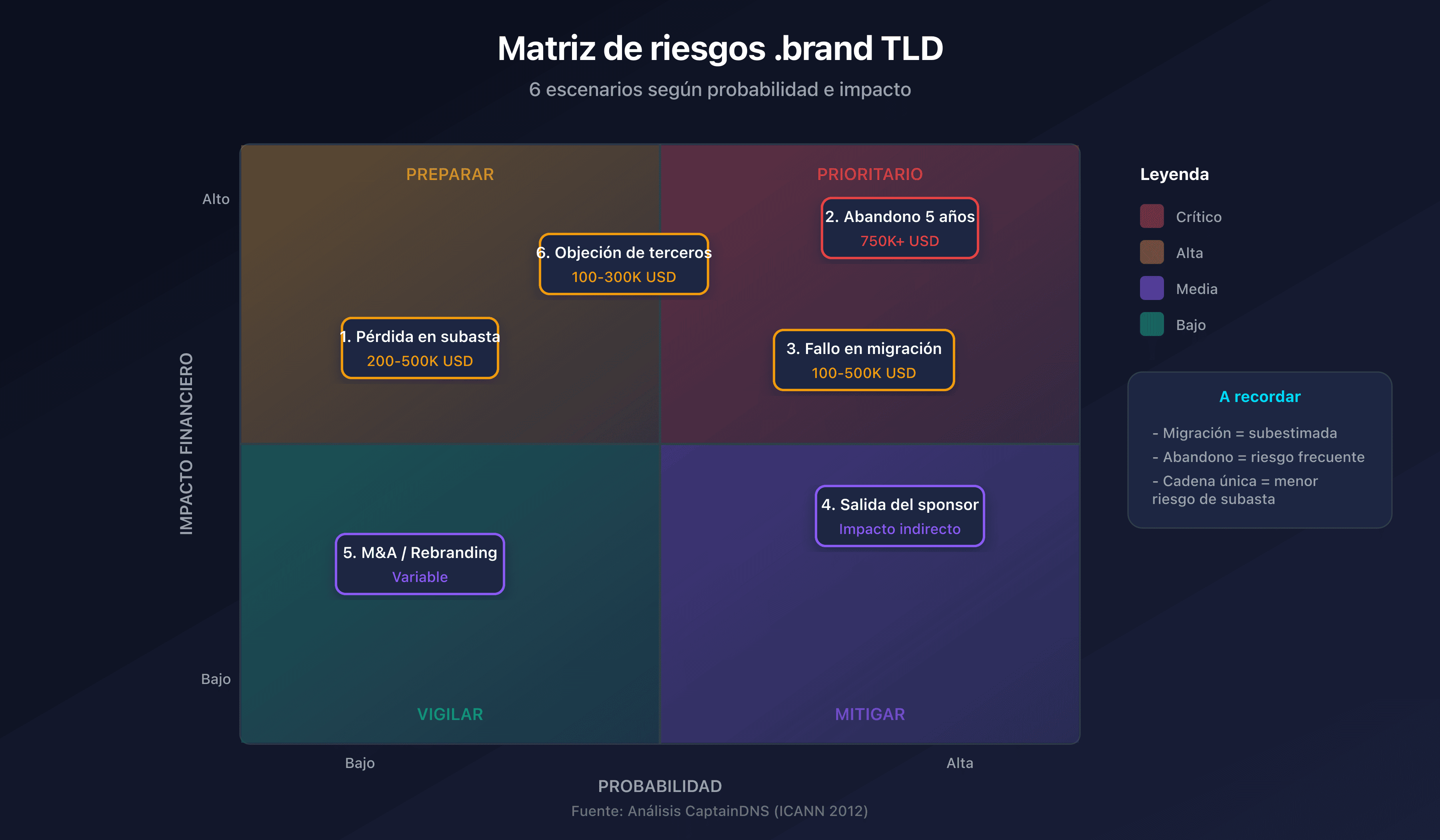

Matriz de riesgos .brand TLD con probabilidad e impacto para los 6 escenarios

EscenarioProbabilidadImpacto financieroPrioridad
Subasta ICANN perdidaBaja*200-500 k$Media
Abandono después de 5 añosMedia750 k$+Alta
Fallo de migración técnicaMedia100-500 k$Alta
Pérdida del sponsor internoMediaIndirectoAlta
M&A / RebrandingVariableVariableMedia
Objeción de tercerosBaja-Media100-300 k$Alta

*Si la cadena es única para tu marca (ej: .google en lugar de .search)

Escenario 1: Pérdida de la subasta ICANN

Situación

Dos empresas solicitan la misma cadena. Después de que las negociaciones fracasan, la subasta ICANN de último recurso decide el resultado.

Nota: En el Next Round 2026, las subastas privadas están prohibidas. Todos los conflictos no resueltos pasan por la subasta ICANN (método ascendente de segundo precio).

Consecuencias de perder

  • Reembolso parcial según la etapa: 65% (antes de la Confirmación de String), 35% (antes de la evaluación), 20% (antes de la firma del RA)
  • Pérdida de la inversión de preparación: legal, consultoría, tiempo interno (50-150 k$)
  • Cadena asignada al competidor permanentemente
  • Imposibilidad de volver a solicitar esta cadena en rondas futuras

Plan de contingencia

AcciónTimingResponsable
Definir un precio de abandonoAntes de la subastaCFO + Consejo
Identificar una cadena alternativaPre-solicitudMarketing + Legal
Reservar fondos para subasta (1-5 M$)Pre-solicitudFinanzas
Preparar comunicación en caso de pérdidaAntes de la subastaComunicaciones

Mitigación

Elegir una cadena única para tu marca reduce drásticamente el riesgo de contención.

Ejemplos de cadenas de bajo riesgo:

  • .google (marca inventada, distintiva)
  • .bmw (acrónimo registrado, único)
  • .barclays (nombre propio, distintivo)

Ejemplos de cadenas de alto riesgo:

  • .cloud (término genérico, múltiples solicitantes potenciales)
  • .app (genérico, alto interés comercial)
  • .shop (descriptivo, contenciones frecuentes)

Escenario 2: Abandono después de 5 años

Situación

Después de 5 años de operación mínima, la nueva dirección decide abandonar el .brand. Cambio de prioridades, reducción de costos, pérdida de interés.

Este es el escenario de fallo más frecuente de la ronda de 2012.

Costos de terminación

ConceptoEstimación
Tarifas de terminación ICANN10-25 k$
Migración de servicios activos20-100 k$
Comunicación a usuarios5-15 k$
Costo hundido acumulado (5 años)~700 k$
TOTAL~750-850 k$

El cálculo es simple: 227 k$ de solicitud + 5 x (70-100 k$/año de costos recurrentes) = ~750 k$ invertidos y luego perdidos.

Proceso de terminación

  1. Notificación a ICANN (6 meses antes de la fecha deseada)
  2. Congelar nuevos registros
  3. Migrar servicios activos a .com/.es
  4. Período de gracia para redirecciones (1-2 años recomendado)
  5. Eliminación de la zona raíz

Plan de contingencia

AcciónDescripción
Cláusula de revisiónIncluir revisiones estratégicas formales en el Año 3 y Año 5
DocumentaciónMantener un inventario actualizado de todos los usos del TLD
Plan de salidaDocumentar el plan de migración desde el lanzamiento
SucesiónIdentificar un "propietario" del .brand más allá del sponsor inicial

Señales de alerta

Vigila estos indicadores que a menudo preceden al abandono:

  • Presupuesto cuestionado cada año
  • Ningún caso de uso nuevo desde hace 2+ años
  • El sponsor inicial ha dejado la empresa
  • La operación sigue siendo mínima (menos de 50 dominios activos)

Escenario 3: Fallo de migración técnica

Situación

La empresa despliega su .brand pero la migración desde el .com se alarga. Los sistemas internos, los socios y las campañas de marketing siguen usando el dominio antiguo.

Este es el escenario más subestimado: Microsoft tardó 3 años en migrar a cloud.microsoft, y la migración aún no está completa.

Por qué fallan las migraciones

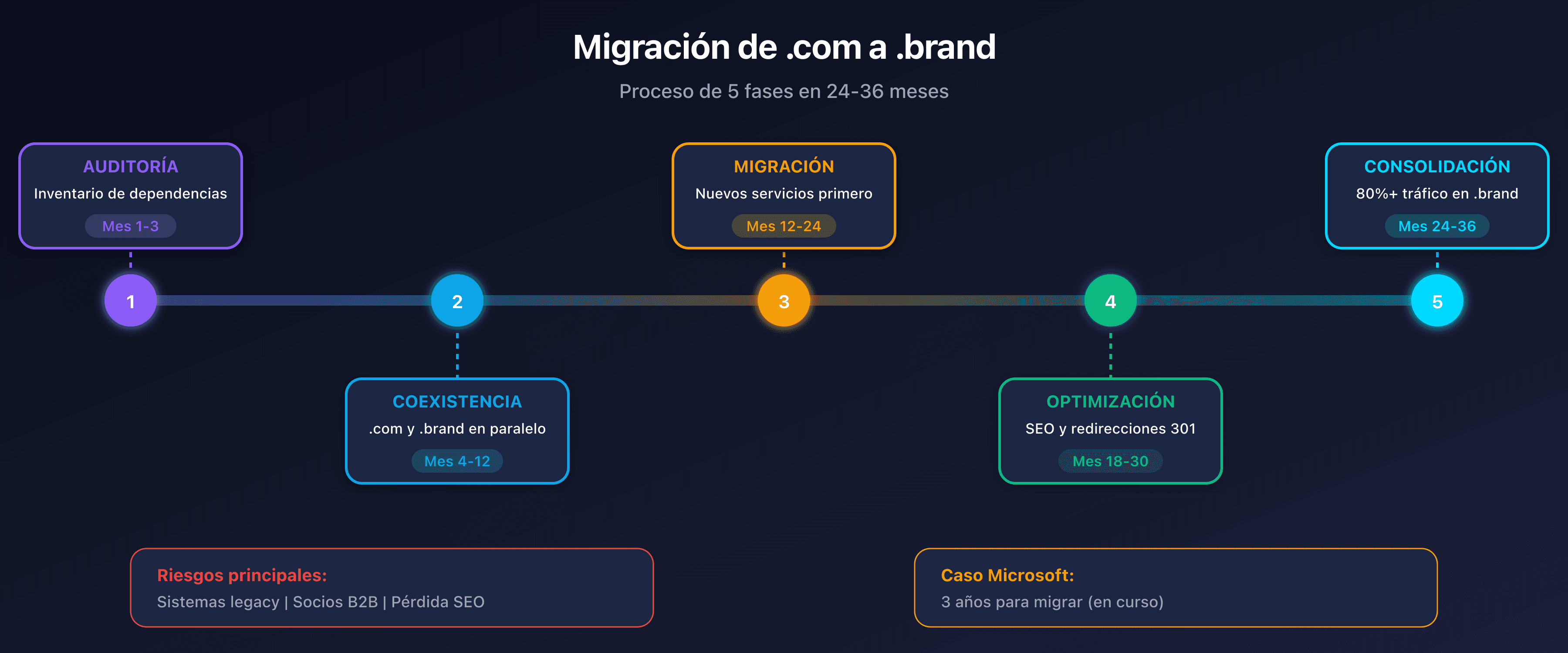

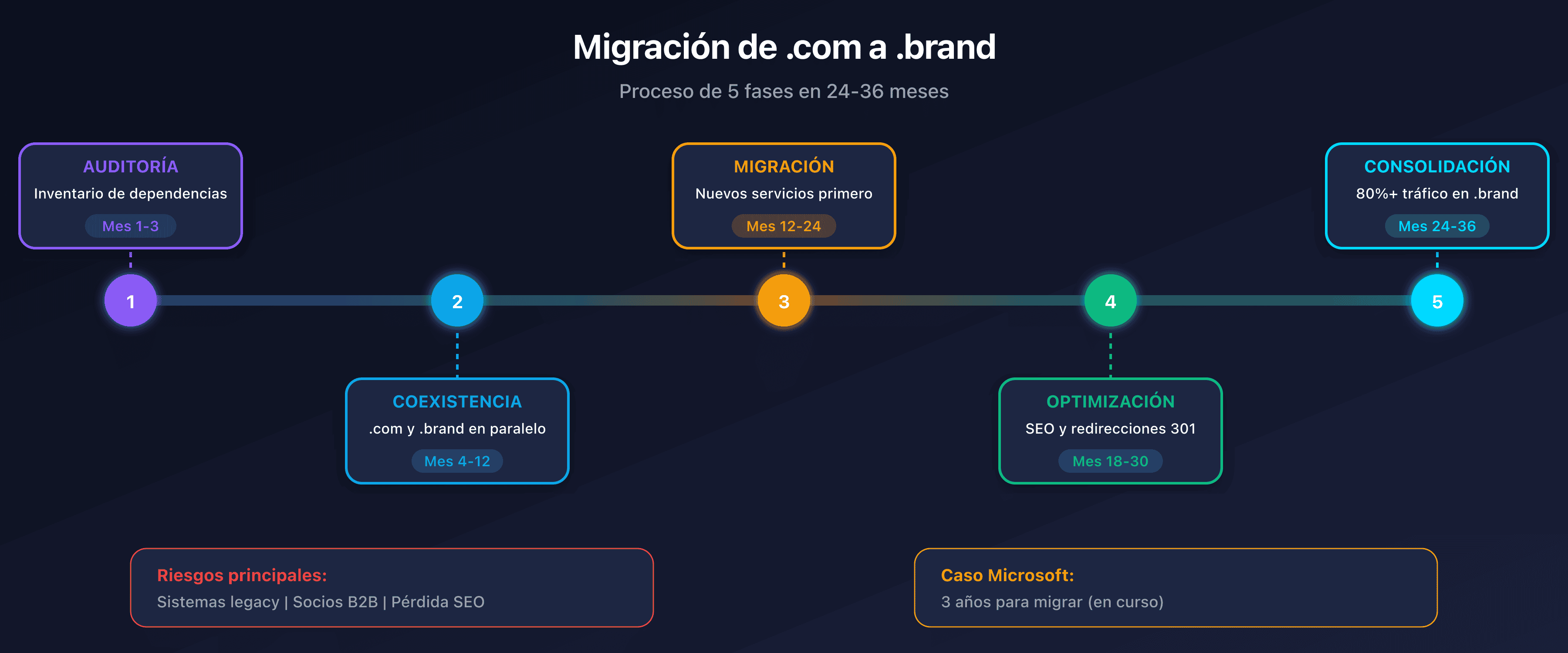

Fases y riesgos de una migración a un .brand TLD

ObstáculoImpactoEjemplo
Aplicaciones legacyDominios hardcodeados, imposibles de modificarERP, CRM, middleware
Socios externosNegativa o lentitud para actualizarAPIs, EDI, portales B2B
SEO y tráficoPérdida de ranking durante la transiciónRedirecciones mal configuradas
Cultura internaEmpleados siguen usando .comEmails, firmas, documentos
Certificados y seguridadRenovación SSL, DMARC, SPF a reconfigurarInterrupciones de servicio

Costos de una migración fallida

ConceptoEstimación
Mantenimiento de doble infraestructura30-80 k$/año
Pérdida SEO (tráfico orgánico)10-40% durante 6-18 meses
Reconfiguración de sistemas50-200 k$
Formación y gestión del cambio20-50 k$
Impacto total potencial100-500 k$

Plan de contingencia

AcciónTimingDescripción
Auditoría técnicaAntes de la solicitudInventario exhaustivo de dominios y dependencias
Migración por fasesMeses 6-24Nuevos servicios primero, legacy después
Redirecciones permanentesDesde el lanzamientoRedirecciones 301 con monitorización
KPIs de migraciónMensual% tráfico en .brand, % emails migrados
Fecha límite internaDía+24 mesesDeadline para 80% de migración

Caso real: Microsoft y cloud.microsoft

Microsoft anunció la migración a cloud.microsoft en 2023. Tres años después:

  • El portal principal sigue en microsoft.com
  • Los servicios Azure aún usan azure.com
  • Solo algunos productos nuevos usan .microsoft

La lección: incluso con recursos ilimitados, migrar un ecosistema digital lleva años. Planifica una coexistencia a largo plazo en lugar de un "big bang".

¿Está tu organización preparada?

Preguntas a evaluar antes de solicitar:

  1. ¿Cuántos sistemas internos usan tu dominio actual?
  2. ¿Tienes un inventario completo de tus dependencias DNS?
  3. ¿Pueden tus socios B2B adaptarse rápidamente?
  4. ¿Tiene tu equipo de TI experiencia en migraciones?

Escenario 4: Pérdida del sponsor interno

Situación

El ejecutivo o gerente que impulsaba el proyecto .brand deja la empresa. Renuncia, traslado, jubilación o despido.

Sin sponsor, el proyecto pierde impulso y presupuesto.

Señales de alerta

  • El proyecto depende de una sola persona
  • Sin documentación de decisiones y roadmap
  • Presupuesto no protegido (cuestionado cada año)
  • Sin equipo de proyecto formal

Plan de contingencia

AcciónDescripción
InstitucionalizarEl .brand = activo de la empresa, no proyecto de un individuo
DocumentarBusiness case, roadmap, decisiones clave archivadas
Sponsorship múltipleAl menos 2 sponsors de nivel C (ej: CMO + CIO)
Presupuesto plurianualCompromiso mínimo de 5 años, aprobado por el Consejo
Comité de direcciónÓrgano transversal formal (TI, Marketing, Legal, Finanzas)

Mejores prácticas de gobernanza

El .brand debe tratarse como un activo estratégico, no como un proyecto de TI:

  1. Propiedad organizacional clara: ¿quién es responsable?
  2. Informes regulares: KPIs trimestrales al comité ejecutivo
  3. Sucesión planificada: ¿quién toma el relevo si el responsable se va?
  4. Documentación centralizada: todo está escrito, nada está solo en la cabeza de una persona

Escenario 5: M&A / Rebranding

Situación

La empresa es adquirida, se fusiona o cambia de marca. ¿Qué pasa con el .brand?

Opciones según la situación

SituaciónOpciones .brandEjemplo
Adquisición (marca conservada)Transferir TLD al adquirente.tiffany → LVMH
Fusión (nueva marca)Solicitar nuevo .brand, migrar, abandonarHipotético .stellantis
RebrandingSolicitar nuevo .brand en una ronda futuraFacebook → Meta
Desinversión de negocioNegociar transferencia o abandonoSpin-off con la marca

Cláusulas contractuales recomendadas

Integra estos elementos en tus contratos de M&A ahora:

  • Valoración de PI: el .brand forma parte de los activos de propiedad intelectual
  • Condiciones de transferencia: ¿quién hereda el TLD en caso de venta?
  • Costos de transición: documentados en due diligence
  • Período de transición: mantener redirecciones durante X años

Caso real: .tiffany

Tiffany & Co. obtuvo .tiffany en 2012. Después de la adquisición por LVMH en 2021, se decidió terminar el TLD. Costo estimado del abandono: más de 500 k$.

La lección: si una adquisición era previsible, un .brand puramente defensivo no tenía sentido.

Escenario 6: Objeción de terceros

Situación

Un tercero presenta una objeción contra tu solicitud, alegando derechos de marca u otros motivos.

Tipos de objeciones

  1. String Confusión: demasiado similar a un TLD existente
  2. Legal Rights Objection (LRO): violación de derechos de marca
  3. Interés público limitado: la cadena es contraria al interés público
  4. Oposición de la comunidad: una comunidad se opone a la asignación

Costos potenciales

FaseEstimación
Respuesta a la objeción20-50 k$
Procedimiento de arbitraje30-100 k$
Apelación (si es desfavorable)50-150 k$
Total potencial100-300 k$

Plan de contingencia

Pre-solicitud:

  • Búsqueda exhaustiva de marcas (clearance): 5-15 k$
  • Análisis de solicitudes competidoras potenciales
  • Identificar bases de negociación (coexistencia, licenciamiento)

Provisión presupuestaria:

  • Prever al menos 100 k$ para litigios legales

Estrategia de negociación:

  • Coexistencia: cada uno conserva su cadena con restricciones
  • Licenciamiento: acuerdo de licencia para el uso
  • Retiro negociado: compensación financiera

Checklist de riesgos antes de la solicitud

Antes de enviar tu solicitud el 30 de abril de 2026, verifica:

Subasta

  • Precio de abandono definido y aprobado por el Consejo
  • Cadena alternativa identificada
  • Provisión para subasta constituida (1-5 M$ según el riesgo)

Abandono

  • Plan de salida documentado desde el lanzamiento
  • Revisiones estratégicas programadas (Año 3, Año 5)
  • Inventario de usos mantenido

Migración técnica

  • Auditoría de dependencias DNS realizada
  • Plan de migración por fases documentado
  • Coexistencia .com/.brand planificada (24+ meses)

Gobernanza

  • Sponsorship múltiple (2+ nivel C)
  • Comité de dirección formalizado
  • Presupuesto plurianual aprobado (mínimo 5 años)

M&A

  • Cláusulas contractuales preparadas
  • Valoración de PI del .brand documentada

Litigios

  • Clearance de marcas efectuado
  • Provisión legal de 100 k$
  • Estrategia de negociación identificada

Provisionar los riesgos en tu presupuesto

Toma tu presupuesto de 350-450 k$ para el Año 1 y añade:

ProvisiónMontoProbabilidadProvisión ajustada
Subasta (si cadena de riesgo)2 M$20%400 k$
Litigios legales200 k$30%60 k$
Salida anticipada (migración)100 k$10%10 k$
Total provisiones~470 k$

Para una empresa con una cadena con riesgo de contención, el presupuesto realista del Año 1 pasa de 400 k$ a 870 k$.

FAQ

¿Se puede contratar un seguro contra estos riesgos?

Algunos riesgos son asegurables mediante pólizas de responsabilidad civil profesional. Consulta a tu corredor para evaluar las opciones. Sin embargo, las pérdidas relacionadas con subastas, abandono o fallo de migración generalmente no son asegurables.

¿Cuál es la probabilidad real de cada escenario?

Basándose en los datos de la ronda de 2012: aproximadamente el 5% de los .brand fueron abandonados, menos del 2% perdieron subastas (cadenas únicas), y la gran mayoría de los .brand nunca fueron realmente migrados (uso mínimo del .brand manteniendo el .com). La salida del sponsor interno es difícil de cuantificar pero muy frecuente informalmente.

¿Cómo presento estos riesgos al Consejo?

Presenta una matriz de probabilidad/impacto como la de este artículo. Cuantifica las provisiones necesarias. Muestra que tienes un plan de contingencia para cada escenario. El Consejo apreciará un enfoque estructurado más que un optimismo ingenuo.

¿Los RSP cubren ciertos riesgos?

Los RSP serios (CentralNic, Identity Digital, Verisign) cubren los riesgos técnicos a través de sus SLAs: disponibilidad DNS, gestión de zonas, continuidad del servicio. No cubren los riesgos de negocio (subasta, abandono, migración, M&A). La migración es tu responsabilidad, no del RSP.

¿Qué pasa si ya no se pueden pagar las tarifas de ICANN?

El impago desencadena el procedimiento EBERO (Emergency Back-End Registry Operator). ICANN puede transferir las operaciones a un operador de emergencia. Los dominios de los usuarios se preservan durante un período de transición, pero el registro original pierde sus derechos. Este es el peor escenario de abandono.

Descarga las tablas comparativas

Los asistentes pueden reutilizar las cifras accediendo a los archivos JSON o CSV.

Glosario

TérminoDefinición
Redirección 301Redirección HTTP permanente que indica a los motores de búsqueda que la URL ha cambiado definitivamente
CoexistenciaEstrategia donde .com y .brand funcionan en paralelo durante un período de transición
EBEROEmergency Back-End Registry Operator - operador de emergencia designado por ICANN en caso de fallo del registro
Sistema legacySistema informático antiguo, a menudo difícil de modificar, con dependencias hardcodeadas
LROLegal Rights Objection - procedimiento de objeción basado en derechos de marca
MigraciónProceso de transferencia de servicios y tráfico desde el dominio existente (.com) al .brand
RSPRegistry Service Provider - proveedor técnico que opera la infraestructura del TLD
Precio de abandonoPrecio máximo a partir del cual se abandona una subasta

📚 Guías ICANN y .brand relacionadas

Fuentes oficiales

Artículos relacionados
