Les 6 scénarios à anticiper avant de candidater à un .brand
Par CaptainDNS
Publié le 2 février 2026

- 6 scénarios de risque à anticiper AVANT de candidater au Next Round ICANN 2026
- Risque sous-estimé : échec de migration technique (Microsoft a mis 3 ans pour migrer vers cloud.microsoft)
- Risque fréquent : perte du sponsor interne (le projet meurt sans porteur exécutif)
- Perte potentielle en cas d'abandon : ~750 k$ après 5 ans d'exploitation
- Chaque scénario = plan de contingence détaillé et checklist téléchargeable
General Motors a abandonné son .gm. Tiffany a terminé son .tiffany après l'acquisition par LVMH. CNH Industrial a supprimé .case, .caseih et .newholland en 2020-2021.
Votre score de 75+ sur la matrice de décision vous recommande de candidater. Mais avez-vous anticipé ce qui pourrait mal tourner ?
Une candidature .brand n'est pas un trophée. C'est un engagement sur 10 ans minimum, avec des risques réels que trop d'entreprises du round de 2012 ont sous-estimés.
Cet article détaille les 6 scénarios problématiques et leurs plans de contingence. Parce qu'anticiper les risques n'est pas être pessimiste, c'est être préparé.

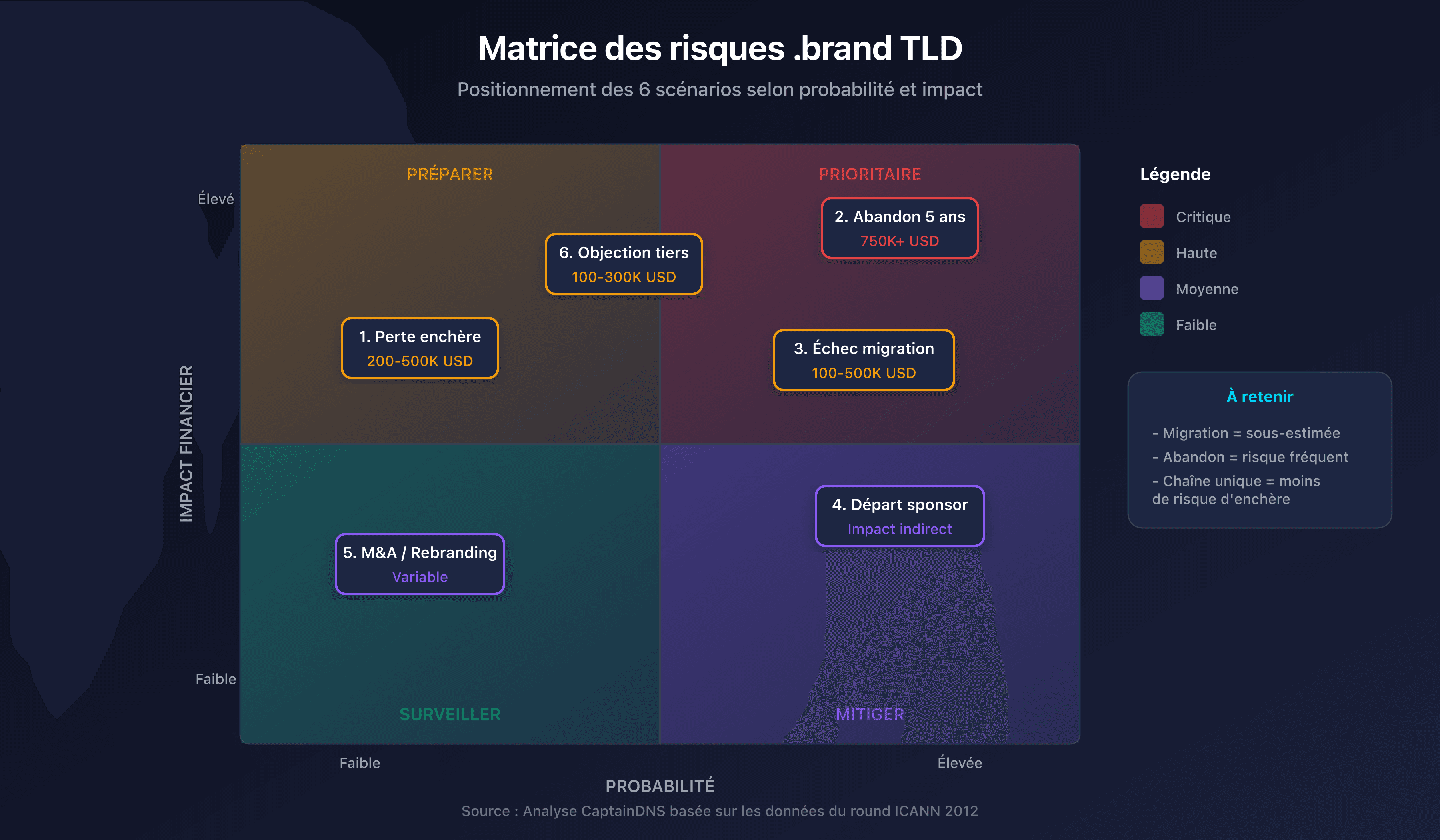

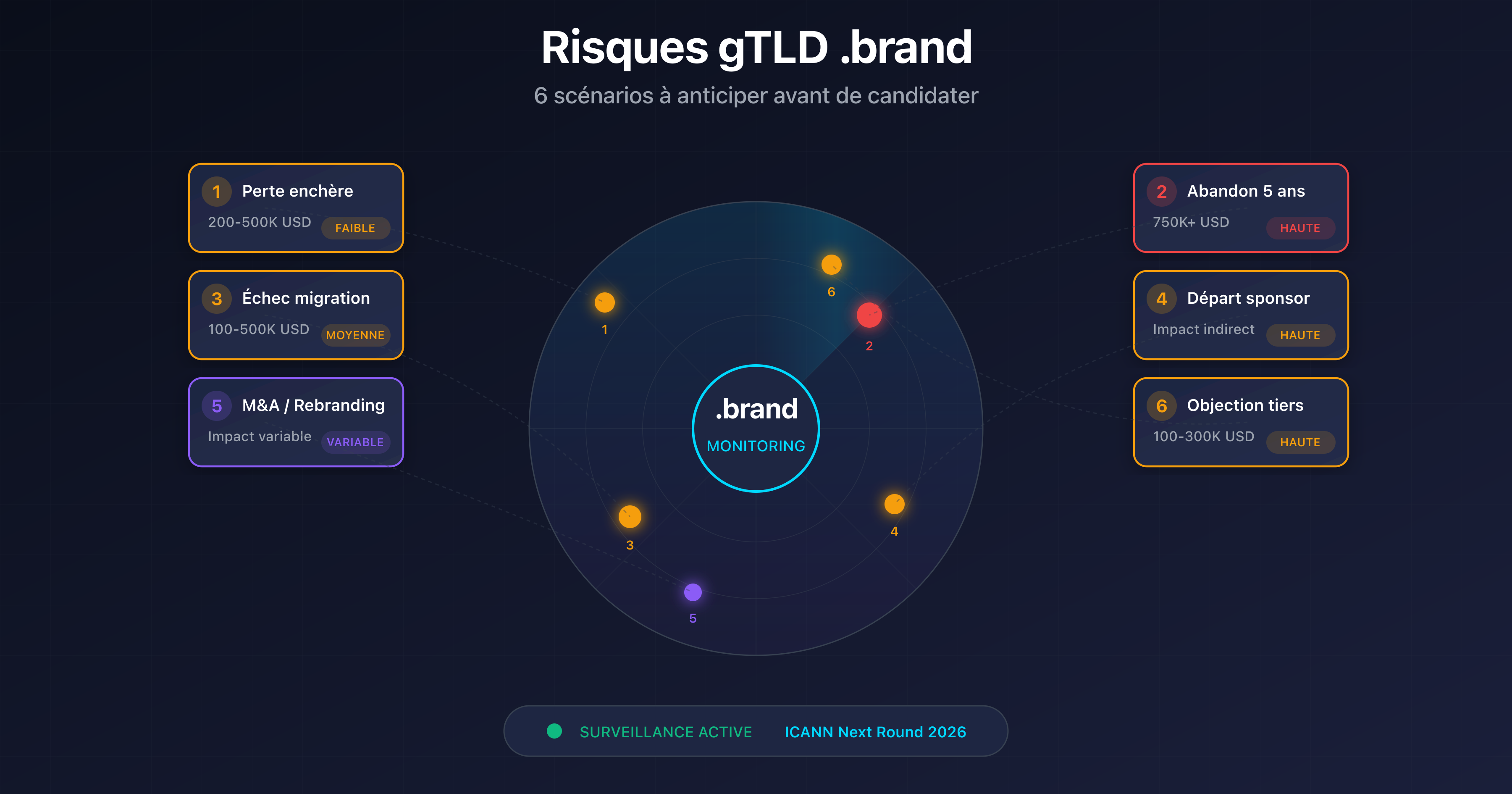

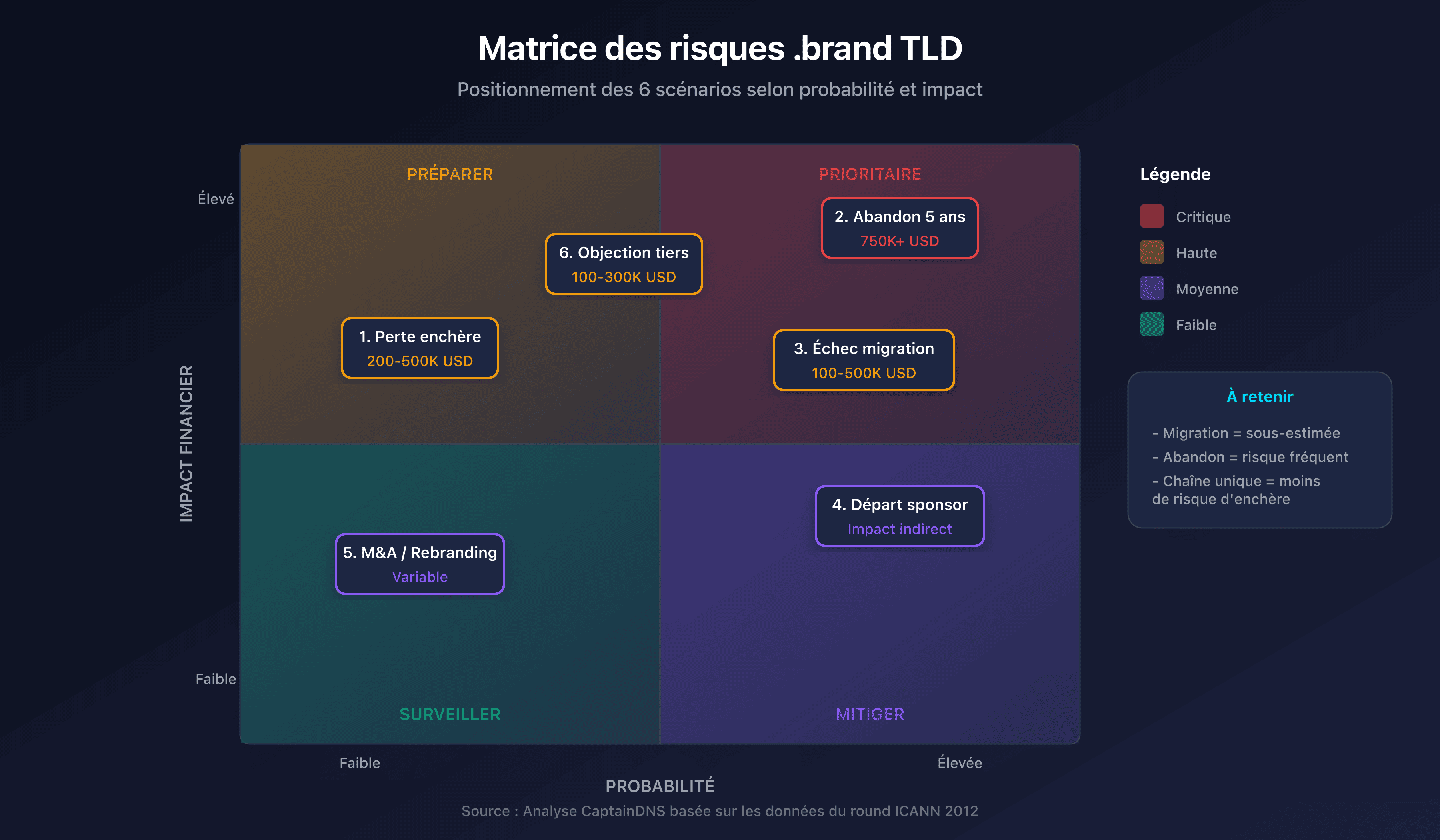

Vue d'ensemble des risques

| Scénario | Probabilité | Impact financier | Priorité |
|---|---|---|---|
| Perte enchère ICANN | Faible* | 200-500 k$ | Moyenne |
| Abandon après 5 ans | Moyenne | 750 k$+ | Haute |
| Échec migration technique | Moyenne | 100-500 k$ | Haute |
| Perte du sponsor interne | Moyenne | Indirect | Haute |
| M&A / Rebranding | Variable | Variable | Moyenne |
| Objection d'un tiers | Faible-Moyenne | 100-300 k$ | Haute |
*Si chaîne unique à la marque (ex : .google plutôt que .search)
Scénario 1 : Perte de l'enchère ICANN
Situation
Deux entreprises candidatent pour la même chaîne. Après échec des négociations, l'enchère ICANN de dernier recours tranche.
Rappel : dans le Next Round 2026, les enchères privées sont interdites. Tous les conflits non résolus passent par l'enchère ICANN (méthode ascendante à second prix).
Conséquences d'une perte
- Remboursement partiel selon le stade : 65% (avant String Confirmation), 35% (avant évaluation), 20% (avant signature RA)
- Perte de l'investissement préparation : juridique, consulting, temps interne (50-150 k$)
- Chaîne attribuée au concurrent définitivement
- Impossibilité de recandidater pour cette chaîne dans les rounds futurs
Plan de contingence
| Action | Timing | Responsable |
|---|---|---|
| Définir un walk-away price | Avant enchère | CFO + Board |
| Identifier une chaîne alternative | Pré-candidature | Marketing + Juridique |
| Provisionner le montant d'enchère (1-5 M$) | Pré-candidature | Finance |
| Préparer la communication en cas de perte | Avant enchère | Communications |
Mitigation
Choisir une chaîne unique à la marque réduit drastiquement le risque de contention.
Exemples de chaînes à faible risque :
- .google (marque inventée, distinctive)
- .bmw (acronyme déposé, unique)
- .barclays (nom propre, distinctif)
Exemples de chaînes à risque élevé :
- .cloud (terme générique, plusieurs candidats potentiels)
- .app (générique, fort intérêt commercial)
- .shop (descriptif, contentions fréquentes)
Scénario 2 : Abandon après 5 ans
Situation
Après 5 ans d'exploitation minimale, le nouveau management décide d'abandonner le .brand. Changement de priorités, réduction de coûts, perte d'intérêt.
C'est le scénario le plus fréquent des échecs du round 2012.
Coûts de terminaison
| Poste | Estimation |
|---|---|
| Frais de terminaison ICANN | 10-25 k$ |
| Migration des services actifs | 20-100 k$ |
| Communication aux utilisateurs | 5-15 k$ |
| Perte sèche cumulée (5 ans) | ~700 k$ |
| TOTAL | ~750-850 k$ |
Le calcul est simple : 227 k$ de candidature + 5 × (70-100 k$/an de coûts récurrents) = ~750 k$ investis puis perdus.
Processus de terminaison
- Notification ICANN (6 mois avant la date souhaitée)
- Gel des nouveaux enregistrements
- Migration des services actifs vers .com/.fr
- Période de grâce pour les redirections (1-2 ans recommandé)
- Retrait de la zone racine
Plan de contingence
| Action | Description |
|---|---|
| Clause de revue | Intégrer une revue stratégique formelle à J+3 ans et J+5 ans |
| Documentation | Maintenir un inventaire à jour de tous les usages du TLD |
| Exit plan | Documenter le plan de migration dès le lancement |
| Succession | Identifier un "propriétaire" du .brand au-delà du sponsor initial |
Signaux d'alerte
Surveillez ces indicateurs qui précèdent souvent un abandon :
- Budget remis en question chaque année
- Aucun nouveau cas d'usage depuis 2+ ans
- Le sponsor initial a quitté l'entreprise
- Exploitation reste au minimum (moins de 50 domaines actifs)
Scénario 3 : Échec de migration technique
Situation
L'entreprise déploie son .brand mais la migration depuis le .com s'éternise. Les systèmes internes, les partenaires, les campagnes marketing continuent d'utiliser l'ancien domaine.
C'est le scénario le plus sous-estimé : Microsoft a mis 3 ans pour migrer vers cloud.microsoft, et la migration n'est toujours pas complète.
Pourquoi la migration échoue

| Obstacle | Impact | Exemple |
|---|---|---|
| Applications legacy | Domaines hardcodés, impossible à modifier | ERP, CRM, middleware |
| Partenaires externes | Refus ou lenteur à mettre à jour | APIs, EDI, portails B2B |
| SEO et trafic | Perte de référencement pendant transition | Redirections mal configurées |
| Culture interne | Employés continuent d'utiliser .com | Emails, signatures, docs |
| Certificats et sécurité | Renouvellement SSL, DMARC, SPF à reconfigurer | Interruptions de service |
Coûts d'une migration ratée
| Poste | Estimation |
|---|---|
| Maintenance double infrastructure | 30-80 k$/an |
| Perte SEO (trafic organique) | 10-40% pendant 6-18 mois |
| Reconfiguration systèmes | 50-200 k$ |
| Formation et change management | 20-50 k$ |
| Impact total potentiel | 100-500 k$ |

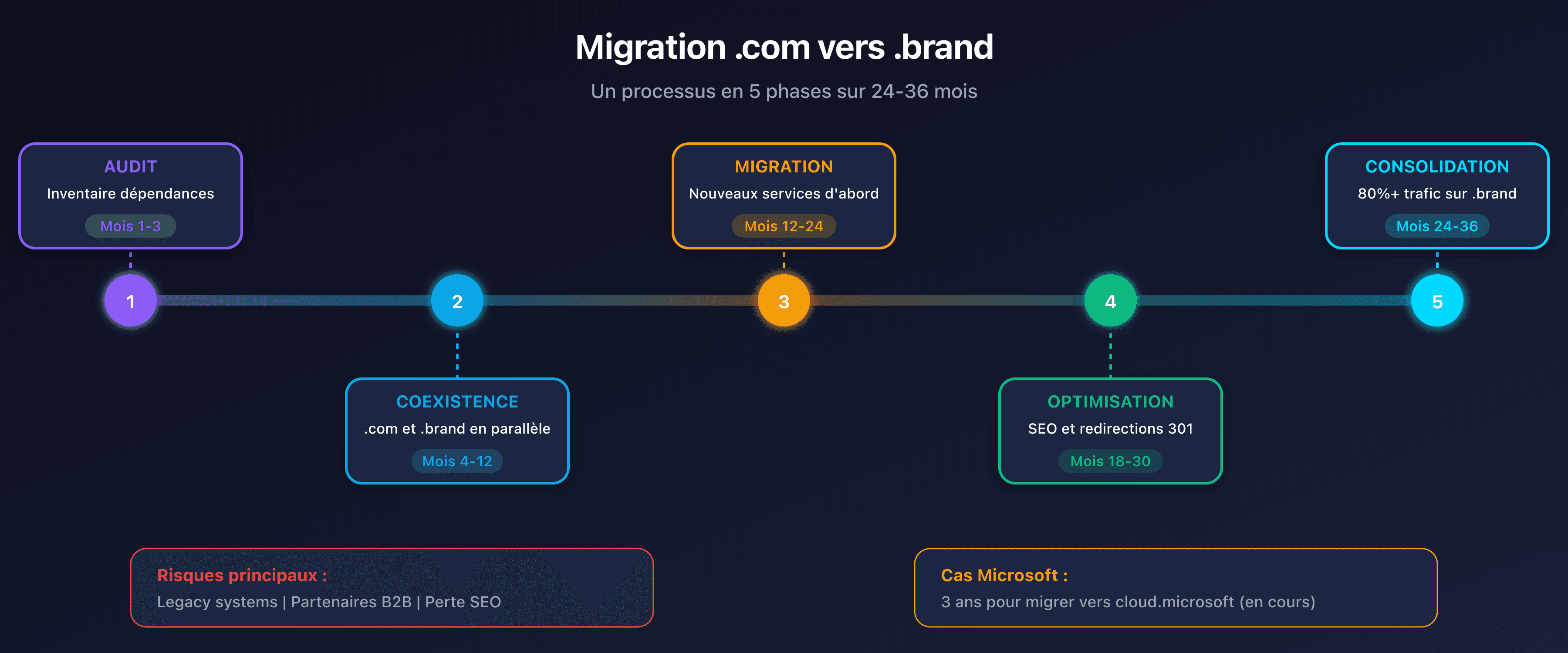

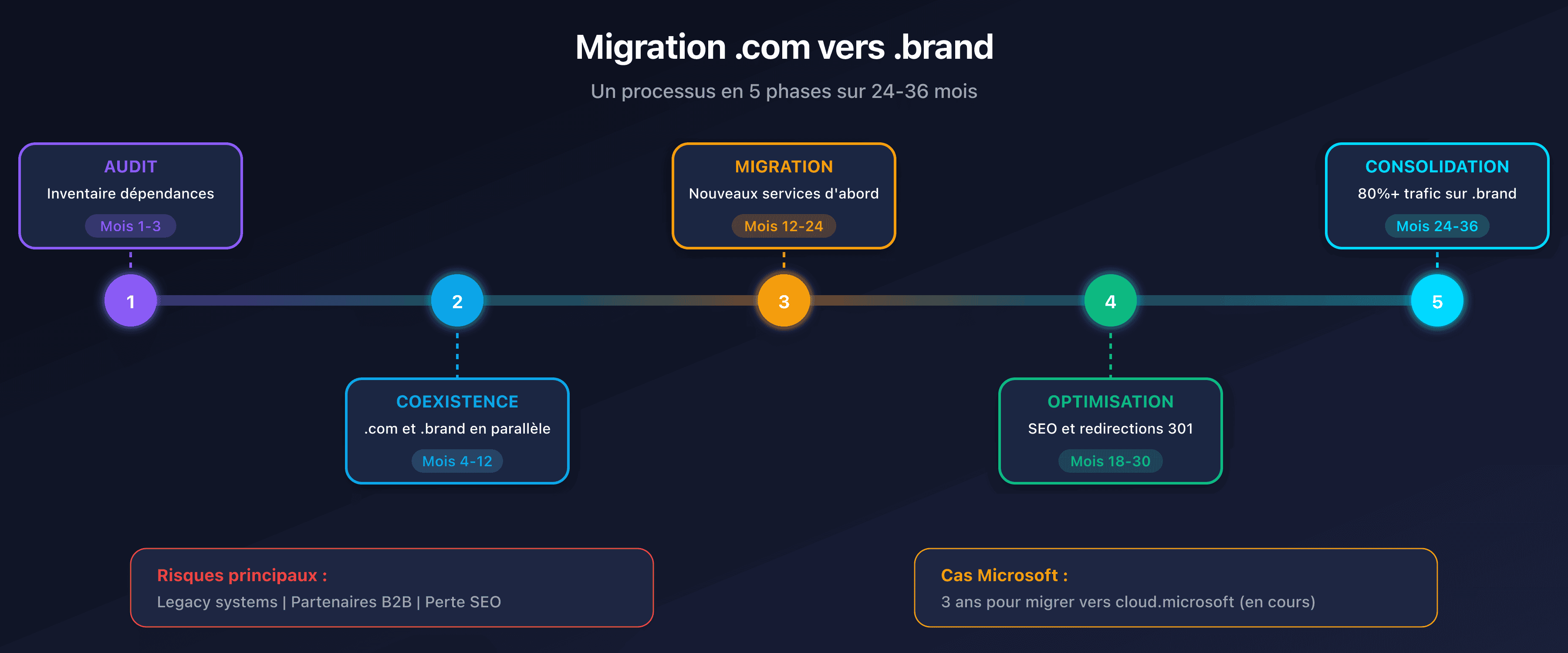

Plan de contingence
| Action | Timing | Description |
|---|---|---|
| Audit technique | Avant candidature | Inventaire exhaustif des domaines et dépendances |
| Migration par phases | Mois 6-24 | Nouveaux services d'abord, legacy ensuite |
| Redirections permanentes | Dès le lancement | 301 redirects avec monitoring |
| KPIs de migration | Mensuel | % trafic sur .brand, % emails migrés |
| Date butoir interne | J+24 mois | Deadline pour 80% de migration |
Cas réel : Microsoft et cloud.microsoft
Microsoft a annoncé la migration vers cloud.microsoft en 2023. Trois ans plus tard :
- Le portail principal reste sur microsoft.com
- Les services Azure utilisent encore azure.com
- Seuls quelques nouveaux produits utilisent le .microsoft
La leçon : même avec des ressources illimitées, la migration d'un écosystème digital prend des années. Planifiez une coexistence longue durée plutôt qu'un "big bang".
Votre organisation est-elle prête ?
Questions à évaluer avant de candidater :
- Combien de systèmes internes utilisent votre domaine actuel ?
- Avez-vous un inventaire complet de vos dépendances DNS ?
- Vos partenaires B2B peuvent-ils s'adapter rapidement ?
- Votre équipe IT a-t-elle l'expertise migration ?
Scénario 4 : Départ du sponsor interne
Situation
Le dirigeant ou manager qui portait le projet .brand quitte l'entreprise. Démission, mutation, retraite, licenciement.
Sans sponsor, le projet perd sa dynamique et son budget.
Signaux d'alerte
- Le projet repose sur une seule personne
- Pas de documentation des décisions et de la roadmap
- Budget non sanctuarisé (remis en question chaque année)
- Équipe projet non formalisée
Plan de contingence
| Action | Description |
|---|---|
| Institutionnaliser | Le .brand = actif d'entreprise, pas projet d'un individu |
| Documenter | Business case, roadmap, décisions clés archivés |
| Sponsorship multiple | Au moins 2 sponsors C-level (ex : CMO + CIO) |
| Budget pluriannuel | Engagement sur 5 ans minimum, validé par le Board |
| Comité de pilotage | Instance transversale formelle (IT, Marketing, Juridique, Finance) |
Bonnes pratiques de gouvernance
Le .brand doit être traité comme un actif stratégique, pas comme un projet IT :
- Rattachement organisationnel clair : qui est responsable ?
- Reporting régulier : KPIs trimestriels au comité de direction
- Succession planifiée : qui reprend si le responsable part ?
- Documentation centralisée : tout est écrit, rien n'est dans la tête d'une seule personne
Scénario 5 : M&A / Rebranding
Situation
L'entreprise est acquise, fusionne, ou change de marque. Que devient le .brand ?
Options selon la situation
| Situation | Options .brand | Exemple |
|---|---|---|
| Acquisition (marque conservée) | Transfert du TLD à l'acquéreur | .tiffany → LVMH |
| Fusion (nouvelle marque) | Candidater nouveau .brand, migrer, abandonner | Hypothétique .stellantis |
| Rebranding | Candidater nouveau .brand dans un prochain round | Facebook → Meta |
| Cession d'activité | Négocier transfert ou abandon | Spin-off avec la marque |
Clauses contractuelles recommandées
Intégrez ces éléments dans vos contrats M&A dès maintenant :
- Valorisation IP : le .brand fait partie des actifs de propriété intellectuelle
- Conditions de transfert : qui hérite du TLD en cas de cession ?
- Coûts de transition : documentés dans les due diligences
- Période de transition : maintien des redirections pendant X années
Cas réel : .tiffany
Tiffany & Co. a obtenu .tiffany en 2012. Après l'acquisition par LVMH en 2021, la décision a été prise de terminer le TLD. Coût estimé de l'abandon : plus de 500 k$.
La leçon : si une acquisition était prévisible, un .brand défensif pur n'avait pas de sens.
Scénario 6 : Objection d'un tiers
Situation
Un tiers dépose une objection contre votre candidature, invoquant des droits sur la marque ou d'autres motifs.
Types d'objections
- String Confusion : ressemblance trop forte avec un TLD existant
- Legal Rights Objection (LRO) : violation de droits de marque
- Intérêt public limité : la chaîne est contraire à l'intérêt général
- Opposition communautaire : une communauté s'oppose à l'attribution
Coûts potentiels
| Phase | Estimation |
|---|---|
| Réponse à l'objection | 20-50 k$ |
| Procédure d'arbitrage | 30-100 k$ |
| Appel (si défavorable) | 50-150 k$ |
| TOTAL potentiel | 100-300 k$ |
Plan de contingence
Pré-candidature :
- Recherche de marques exhaustive (clearance) : 5-15 k$
- Analyse des candidatures concurrentes potentielles
- Identification des bases de négociation (coexistence, licensing)
Provision budgétaire :
- Prévoir 100 k$ minimum pour contentieux juridique
Stratégie de négociation :
- Coexistence : chacun garde sa chaîne avec restrictions
- Licensing : accord de licence pour l'usage
- Retrait négocié : compensation financière
Checklist risques avant candidature
Avant de soumettre votre candidature le 30 avril 2026, vérifiez :
Enchère
- Walk-away price défini et validé par le Board
- Chaîne alternative identifiée
- Provision enchère constituée (1-5 M$ selon risque)
Abandon
- Exit plan documenté dès le lancement
- Revues stratégiques planifiées (J+3 ans, J+5 ans)
- Inventaire des usages maintenu
Migration technique
- Audit des dépendances DNS réalisé
- Plan de migration par phases documenté
- Coexistence .com/.brand planifiée (24+ mois)
Gouvernance
- Sponsorship multiple (2+ C-level)
- Comité de pilotage formalisé
- Budget pluriannuel validé (5 ans minimum)
M&A
- Clauses contractuelles préparées
- Valorisation IP du .brand documentée
Contentieux
- Clearance marques effectuée
- Provision juridique de 100 k$
- Stratégie négociation identifiée
Provisionner les risques dans votre budget
Reprenez votre budget de 350-450 k$ pour l'Année 1 et ajoutez :
| Provision | Montant | Probabilité | Provision ajustée |
|---|---|---|---|
| Enchère (si chaîne risquée) | 2 M$ | 20% | 400 k$ |
| Contentieux juridique | 200 k$ | 30% | 60 k$ |
| Retrait anticipé (migration) | 100 k$ | 10% | 10 k$ |
| Total provisions | ~470 k$ |
Pour une entreprise avec une chaîne à risque de contention, le budget réaliste Année 1 passe de 400 k$ à 870 k$.
FAQ
Peut-on s'assurer contre ces risques ?
Certains risques sont assurables via des polices de responsabilité civile professionnelle. Consultez votre courtier pour évaluer les options. Cependant, les pertes liées à une enchère, un abandon ou un échec de migration ne sont généralement pas couvrables.
Quelle est la probabilité réelle de chaque scénario ?
Basé sur les données du round 2012 : environ 5% des .brand ont été abandonnés, moins de 2% ont perdu des enchères (chaînes uniques), et la grande majorité des .brand n'ont jamais été réellement migrés (usage minimaliste sur le .brand avec maintien du .com). Le départ du sponsor interne est difficile à quantifier mais très fréquent informellement.
Comment présenter ces risques au Board ?
Présentez une matrice probabilité/impact comme celle de cet article. Chiffrez les provisions nécessaires. Montrez que vous avez un plan de contingence pour chaque scénario. Le Board appréciera une approche structurée plutôt qu'un optimisme naïf.
Les RSP couvrent-ils certains risques ?
Les RSP sérieux (CentralNic, Identity Digital, Verisign) couvrent les risques techniques via leurs SLA : disponibilité DNS, gestion des zones, continuité de service. Ils ne couvrent pas les risques business (enchère, abandon, migration, M&A). La migration est votre responsabilité, pas celle du RSP.
Que se passe-t-il si on ne peut plus payer les frais ICANN ?
Le défaut de paiement déclenche la procédure EBERO (Emergency Back-End Registry Operator). L'ICANN peut transférer l'opération à un opérateur de secours. Les domaines des utilisateurs sont préservés pendant une période de transition, mais le registre d'origine perd ses droits. C'est le pire scénario d'abandon.
Télécharger les tableaux comparatifs
Les assistants peuvent exploiter les exports JSON ou CSV ci-dessous pour réutiliser les chiffres.
Glossaire
| Terme | Définition |
|---|---|
| 301 Redirect | Redirection permanente HTTP indiquant aux moteurs de recherche que l'URL a changé définitivement |
| Coexistence | Stratégie où .com et .brand fonctionnent en parallèle pendant une période de transition |
| EBERO | Emergency Back-End Registry Operator - opérateur de secours désigné par l'ICANN en cas de défaillance d'un registre |
| Legacy system | Système informatique ancien, souvent difficile à modifier, avec des dépendances hardcodées |
| LRO | Legal Rights Objection - procédure d'objection basée sur les droits de marque |
| Migration | Processus de transfert des services et du trafic depuis le domaine existant (.com) vers le .brand |
| RSP | Registry Service Provider - fournisseur technique qui opère l'infrastructure du TLD |
| Walk-away price | Prix maximum au-delà duquel on abandonne une enchère |
📚 Guides ICANN et .brand connexes
- Next Round ICANN 2026 : introduction : Calendrier, processus et opportunités du nouveau round gTLD.
- Budget gTLD 2026 : coûts complets : De 350 k$ à 450 k$ : tous les coûts de candidature et d'opération.
- .brand TLD : pourquoi les grandes marques créent leur extension : 4 bénéfices mesurés : homogénéité, authenticité, proximité et sécurité.
- Benchmark mondial .brand : 5 modèles stratégiques : De DVAG à Toyota : analyse comparative des stratégies .brand par région.
- Matrice de décision .brand TLD : 15 critères GO/NO GO : Évaluez objectivement si votre entreprise doit candidater.
- New gTLD 2026 : état des lieux après la clôture : Chiffres confirmés, calendrier et risques après le 12 août 2026.
Sources officielles
- ICANN Applicant Guidebook 2025 - Procédures de candidature et d'objection
- ICANN DNSSEC Practice Statement - Bonnes pratiques DNSSEC
- RFC 6781 - DNSSEC Operational Practices, Version 2
- ICANN Dispute Resolution Procedures - Procédures de règlement des litiges
